【前言】集团三届二次职代会明确提出了要实现“八个更大突破”,其中之一是要在强化项目管理上实现更大突破。职代会强调要持续推进项目管理精细化、规范化、标准化、制度化建设,不断提高项目管理水平,打造更多精品优质工程。为深入贯彻集团党委决策部署,把项目打造为树立公司品牌形象的“窗口”,实现“以现场赢市场”的目标,即日起,公司推出【强管理,创品牌】专题报道,旨在宣传项目全过程管理中的经验做法和工作成效,为推动公司高质量发展凝聚动力。

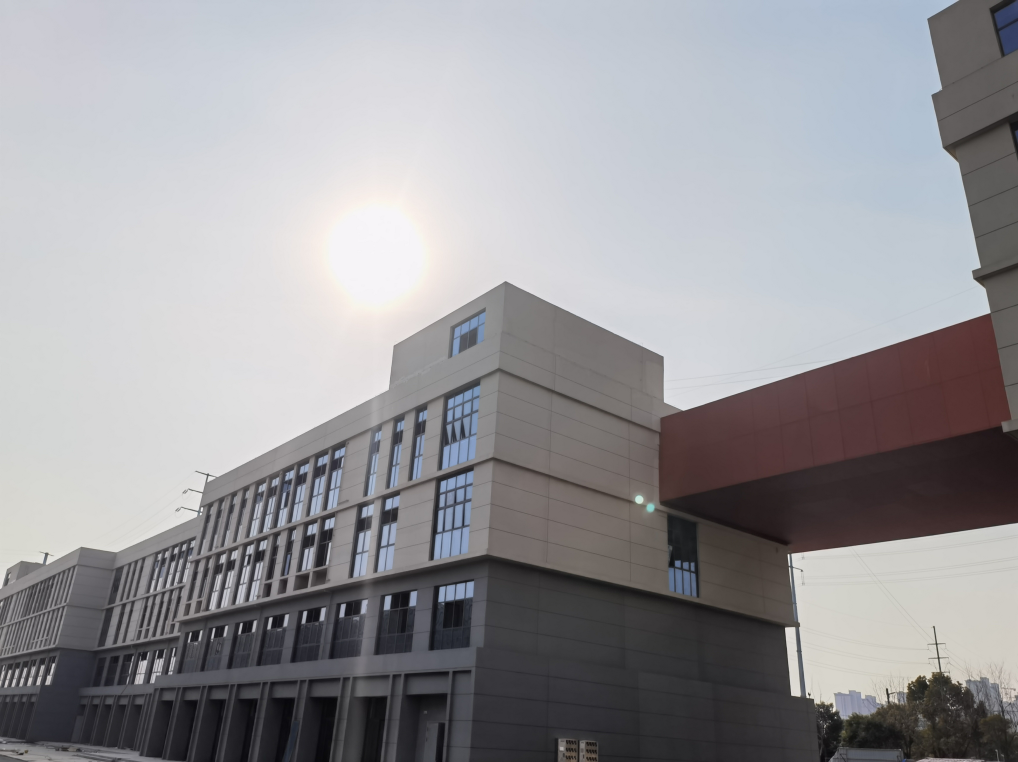

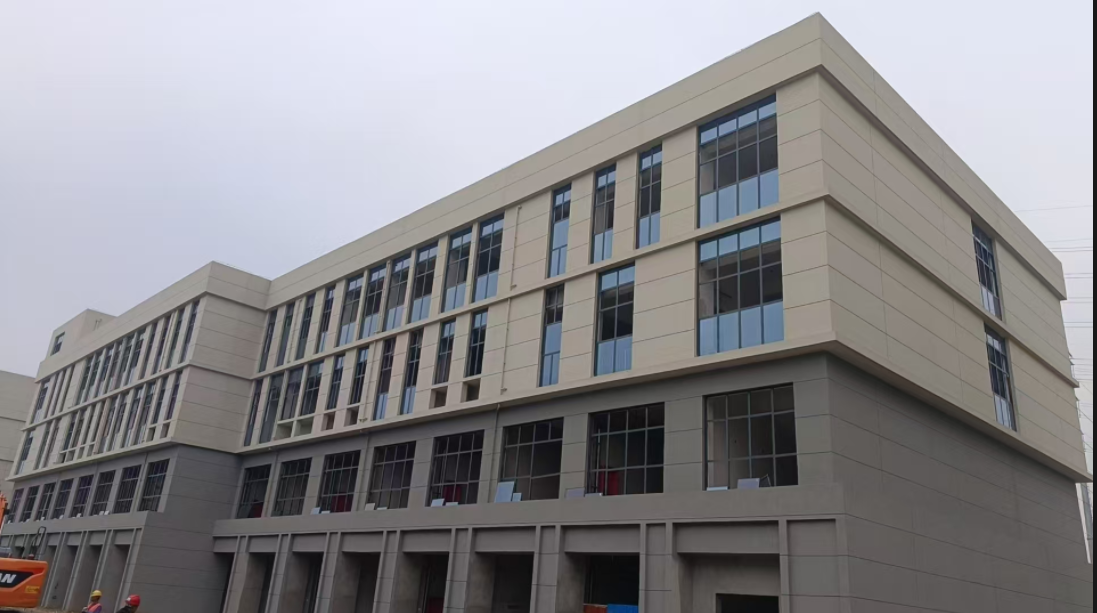

涡阳县城东物流园EPC项目自开工建设以来,认真贯彻落实集团及公司各项决策部署,紧盯项目管理目标,统筹协调各方资源,以“起步即冲刺、开局即决战”的奋斗姿态,全力推进项目建设,高效完成各项目标任务。
全员奋战,抢抓节点,吹响项目建设“冲锋号”
项目位于涡阳县城东,地下1层,地上由办公楼、1#-4#商业、5#-8#物流仓储、9#-11#钢结构仓储、垃圾房组成,总建筑面积11.73万㎡,建成后将发挥聚集功能,实现多种运输方式的有效衔接和多式联动、提升物流服务水平,进一步提高属地供应链协同作业能力。该项目是涡阳县“十四五 ”规划城市重点发展项目,体量大、工期紧、社会关注度高,开工以来,项目成立了党员先锋队、青年突击队,组织开展劳动竞赛,动员全体参建人员全力以赴,争分夺秒,大干快上,优质高效推进项目施工。
项目建设初期,正值炎炎夏日,为实现施工“开门红”,确保基坑开挖顺利推进,项目采取两班倒施工方式,投入管理人员20余人,劳务作业人员峰值达340人,现场配备挖掘机15台、自卸汽车50辆等,仅用5天时间,商业1#、2#、3#楼基础近30000㎥土出土完成。
在基础施工阶段,考虑基础柱与地梁浇筑完成后梁底模板拆除时间过长,项目部采用基础承台、柱浇筑完成后先行回填土的方式,大大缩短工序衔接时间;一层施工时采用槽钢搭梁的方式搭设内支撑,将地坪施工后续化,在短短的一个月的时间内保质保量的完成了商业1#、2#、3#楼一层顶板浇筑施工任务,顺利完成业主单位预售节点。
项目建设者们心往一处想、劲往一处使,干字当头、奋力攻坚,加快推进项目建设,30天完成办公楼基础筏板浇筑,60天完成1#、2#、3#四层结构封顶...一个个节点的突破,屡屡掀起建设热潮,助推项目拔节生长。“为确保项目进度,我们研究制定了各作业面进行穿插施工方案,在综合楼施工中,采取分段验收方法,将主体施工、二次结构、装饰装修等工序实现同步作业。目前,项目的单位工程质量竣工已验收完毕,正在进行室外道路及绿化作业,预计今年5月底完成交付。”项目负责人李星辰介绍。
精益求精,毫不松懈,织密安全质量“防护网”
施工现场,安全生产始终如同一座坚不可摧的堡垒,守护着每一位建设者的生命安全。项目开工之初,管理团队对本工程的危险源、环境因素进行了识别、分析和评价,建立了危险源和环境因素清单,并制定了控制措施。为提高全体参建人员应急管理水平和处置突发事件能力,每年6月,组织开展丰富的安全月活动。对于项目现场存在“侥幸”心理的“惯犯”,项目部还会连线家属,由其家人进行“暖心”教育,从心理上解决对项目安全管理的抵触情绪。为了实现“1+1>2”的安全管理效果,项目在安全周例会上开展“每周一案”违章典型案例分析,要求劳务班组在大会上说清楚原因和下一步改进措施,营造了齐抓共管的安全生产氛围。
各楼栋同时施工,工作面广,加大了安全管理难度,项目创新安全监督手段,使用塔吊可视化摄像头作为管理塔吊区域的“天眼”,智能预警实时监测塔吊运行状态,对超载、碰撞等危险情况进行预警;采用无人机对项目各施工部位进行安全隐患排查,对违规行为进行全面监控,及时发现质量问题和安全隐患,安全管理效率大大提高。
项目牢固树立品质工程建设理念,严格把控施工质量,采用BIM技术不断优化施工方案,可视化模拟施工过程,提前预见问题,提高施工质量和效率。项目尤为注重屋面及卫生间防水,在防水材料施工完毕及分户验收前,做“两次蓄水实验”,确保房屋“零渗点”。大面积楼地面混凝土浇筑施工,整体质量要求高,尤其是表面平整度控制难度较大,项目成立QC小组,制定“提高厂房大面积楼地面混凝土浇筑平整度”QC课题,对技术交底、钢筋网片绑扎等10个末端原因进行逐项分析并制定措施,施工完成后项目厂房大面积混凝土浇筑后平整度合格率提升至93.7%。地库防水卷材施工时,采用定型化圆弧模板(R=50mm),确保阴阳角成型质量;配置测温仪,精准控制火焰温度,搭接宽度统一标记为100mm,防水验收后48小时内浇筑50mm厚细石混凝土保护层时,采用人工推车运输,禁止机械碾压,施工完成后显著降低渗透率。
项目先后荣获省工程建设QC二等成果奖、市建筑安全生产标准化示范工地、市建设工程施工质量标准化示范工程、“绿色工地”、“红色工地”等多个荣誉称号。
深挖内潜,多措并举,打好降本增效“精算盘”
项目在临建布置方面注重永临结合,减少临设投入,节约混凝土704立方米,节约钢筋150吨。巧妙运用“节地技术”-临时道路与永久道路结合施工技术,将现场临时道路与永久道路结合,现场临时道路按照室外道路基础石灰稳定土顶标高进行混凝土浇筑,作为永久道路基层,节省工序、节约施工成本的同时,还减少了临时暂用土地资源。
以精细化管理为抓手,不断提高项目管理水平,实现降本增效。从“细处”扣成本,将钢材废料变废为宝,用于马镫筋以及墙体拉筋的制作,将泵管中存留的商砼用于二次结构构件的制作,墙体砌筑散落砂灰及时清理并重新搅拌利用。在塔吊基础设计时,将塔吊基础与楼栋基础底板巧妙融合,塔吊基础内钢筋设置与底板钢筋一致的水平通长筋,大大节约了钢筋与混凝土用量。在符合当地政策和设计要求的前提下,项目将部分预拌砂浆改为现场自拌,适应特殊需求,现场调配方便,减少运输成本和等待时间,一定程度提高了项目效益和施工速度。采用定型化临边防护,不仅安装方便,省时省力,还能多次周转利用,考虑到防尘网消耗较多,项目采取重复播撒草籽、小麦种方式进行扬尘防治。项目机械设备、周转料等遵循“能调尽调”原则,最大化利用有效资源,实现物资的重复利用。一系列措施,让项目在降本增效的赛道上跑出“加速度”。
凝心聚力担使命,奋楫扬帆新征程。下一步,项目全体建设者将继续攻坚克难、拼搏奋进,深入贯彻集团“诚信共赢 卓越创新 忠诚担当 敬业清正”的核心价值观,严守安全质量红线,高质高效推进剩余施工任务,确保项目完美收官,为公司高质量发展贡献新力量、增添新动能。
